新石垣空港整備事業の進捗状況
過去の工事状況
新石垣空港整備事業の進捗状況
新石垣空港整備事業は、平成17年度の事業着手から6年が経過しており、平成24年度
末の供用開始に向けて、鋭意整備を進めております。
平成23年度末において、事業費ベースでの進捗率は、約89%を見込んでおります。
◆用地取得状況
本事業における用地取得状況は以下のとおりです。
平成22年12月15日現在
(1)事業全体面積
約204 ヘクタール
(2)取得済用地面積
約204 ヘクタール
(3)用地取得率 ( (2)÷(1) )
100 %
◆工事進捗状況
現在、用地造成工事を完了し、滑走路・誘導路舗装工事、各種灯火工事、ターミナル地区
整備工事などを施工中であり、開港に向けて着実に工事を実施しているところであります。

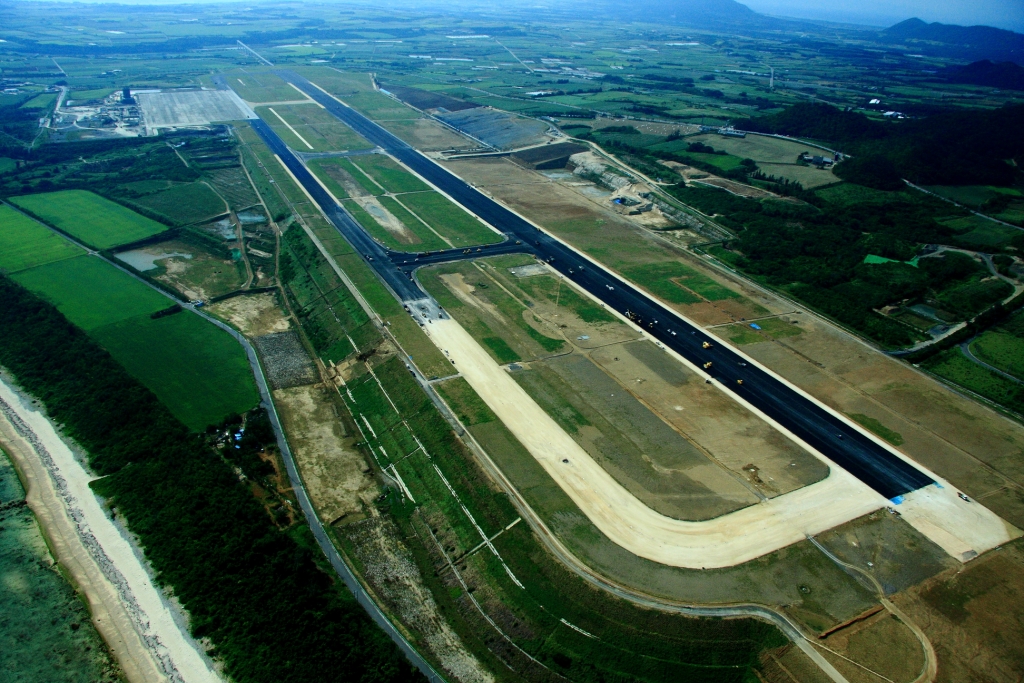

工事進捗状況写真【空港全体・南側→北側】
平成23年12月撮影

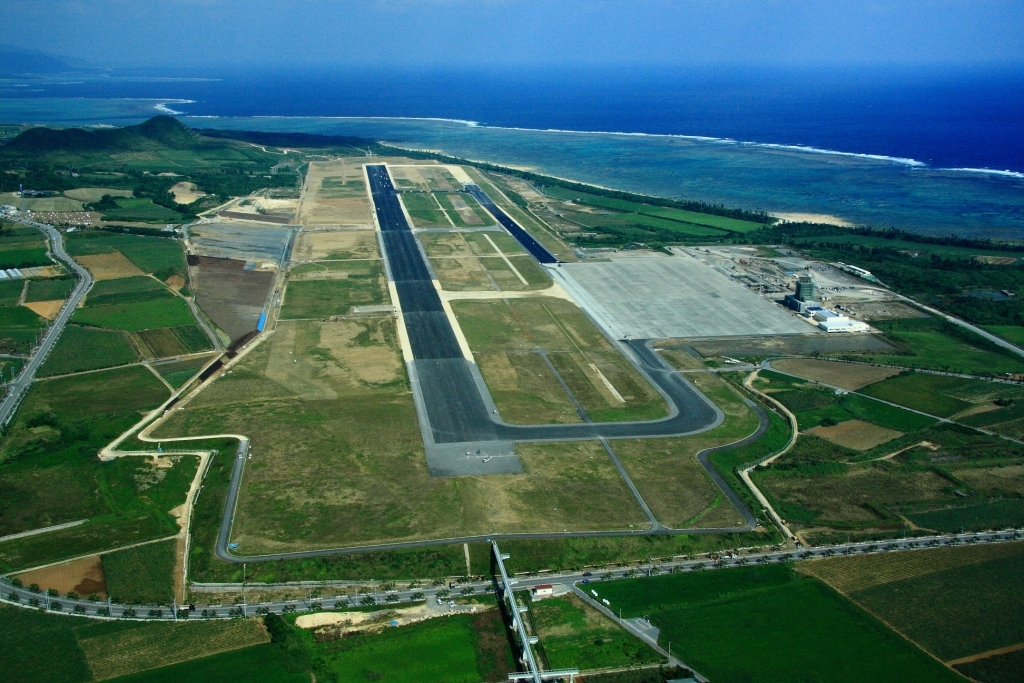

工事進捗状況写真【空港全体・北側→南側】
平成23年12月撮影
